nha-5-tang-chi-nga-quan-7

Tiến độ thi công nhà 5 tầng – Chị Nga – Quận 7

THÔNG TIN DỰ ÁN VÀ CẬP NHẬT TIẾN ĐỘ

A. HÌNH ẢNH THIẾT KẾ CÔNG TRÌNH

Phối cảnh

nha 5 tang chi nga quan 7 mat tien 1

nha 5 tang chi nga quan 7 mat tien 2

nha 5 tang chi nga quan 7 mat tien 3

nha 5 tang chi nga quan 7 mat tien 4

Nội thất

nha 5 tang chi nga quan 7 phong khach 1

nha 5 tang chi nga quan 7 phong khach 4

nha 5 tang chi nga quan 7 phong khach 2

nha 5 tang chi nga quan 7 gara 1

nha 5 tang chi nga quan 7 gara 2

nha 5 tang chi nga quan 7 thang may 1

nha 5 tang chi nga quan 7 thang may 2

nha 5 tang chi nga quan 7 phong bep 3

nha 5 tang chi nga quan 7 phong bep 2

nha 5 tang chi nga quan 7 phong bep 1

nha 5 tang chi nga quan 7 phong ngu master 7

nha 5 tang chi nga quan 7 phong ngu master 5

nha 5 tang chi nga quan 7 phong ngu master 4

nha 5 tang chi nga quan 7 phong ngu master 1

nha 5 tang chi nga quan 7 phong ngu master 8

nha 5 tang chi nga quan 7 phong ngu master 3

nha 5 tang chi nga quan 7 phong ngu master 2

nha 5 tang chi nga quan 7 phong ngu master 6

nha 5 tang chi nga quan 7 phong ngu con trai 3

nha 5 tang chi nga quan 7 phong ngu con trai 2

nha 5 tang chi nga quan 7 phong ngu con trai 1

nha 5 tang chi nga quan 7 phong ngu con trai 6

nha 5 tang chi nga quan 7 phong ngu con trai 5

nha 5 tang chi nga quan 7 phong ngu con trai 4

nha 5 tang chi nga quan 7 phong ngu con gai 5

nha 5 tang chi nga quan 7 phong ngu con gai 4

nha 5 tang chi nga quan 7 phong ngu con gai 3

nha 5 tang chi nga quan 7 phong ngu con gai 2

nha 5 tang chi nga quan 7 phong ngu con gai 1

nha 5 tang chi nga quan 7 phong ngu con gai 6

nha 5 tang chi nga quan 7 WC 4

nha 5 tang chi nga quan 7 WC 3

nha 5 tang chi nga quan 7 WC 2

nha 5 tang chi nga quan 7 WC 1

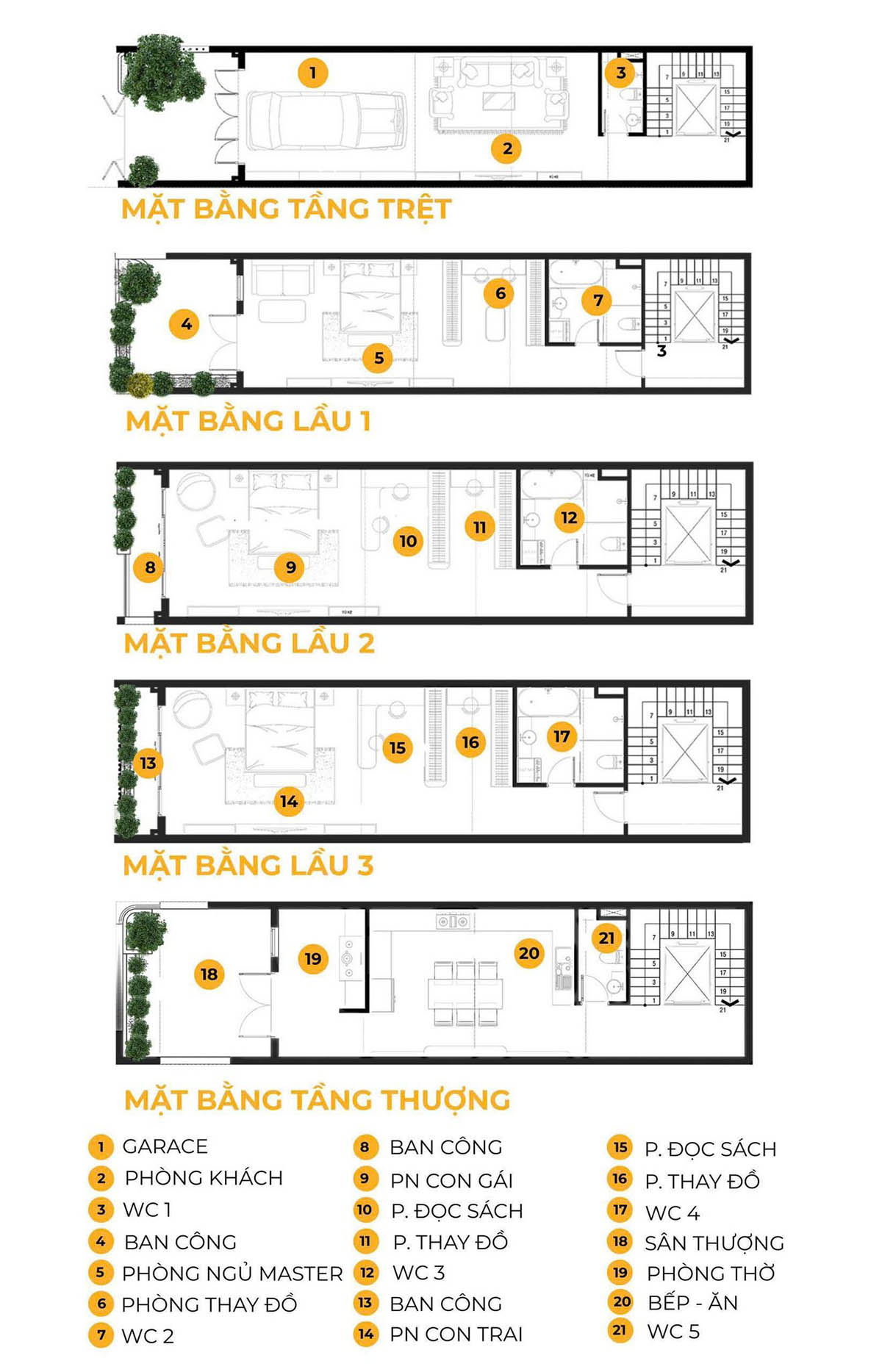

Mặt bằng công năng

nha-5-tang-chi-nga-quan-7 mat bang cong nang

B. CẬP NHẬT TIẾN ĐỘ VÀ HÌNH ẢNH THI CÔNG

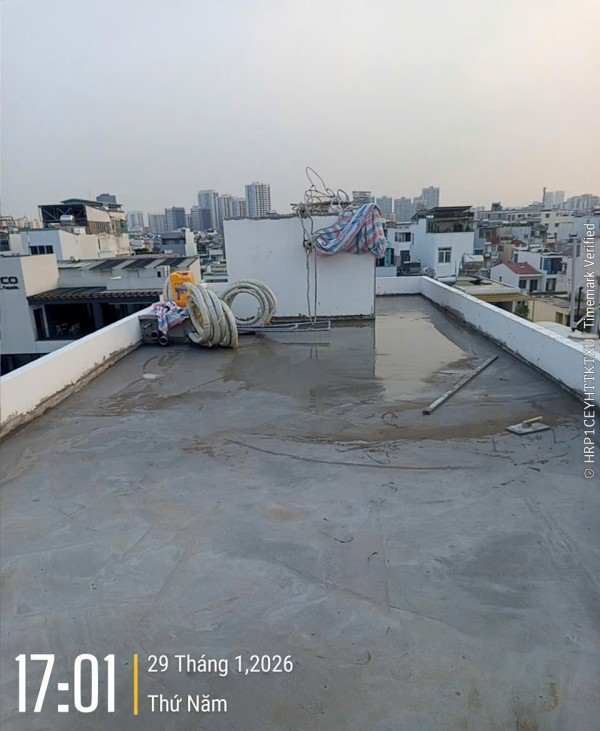

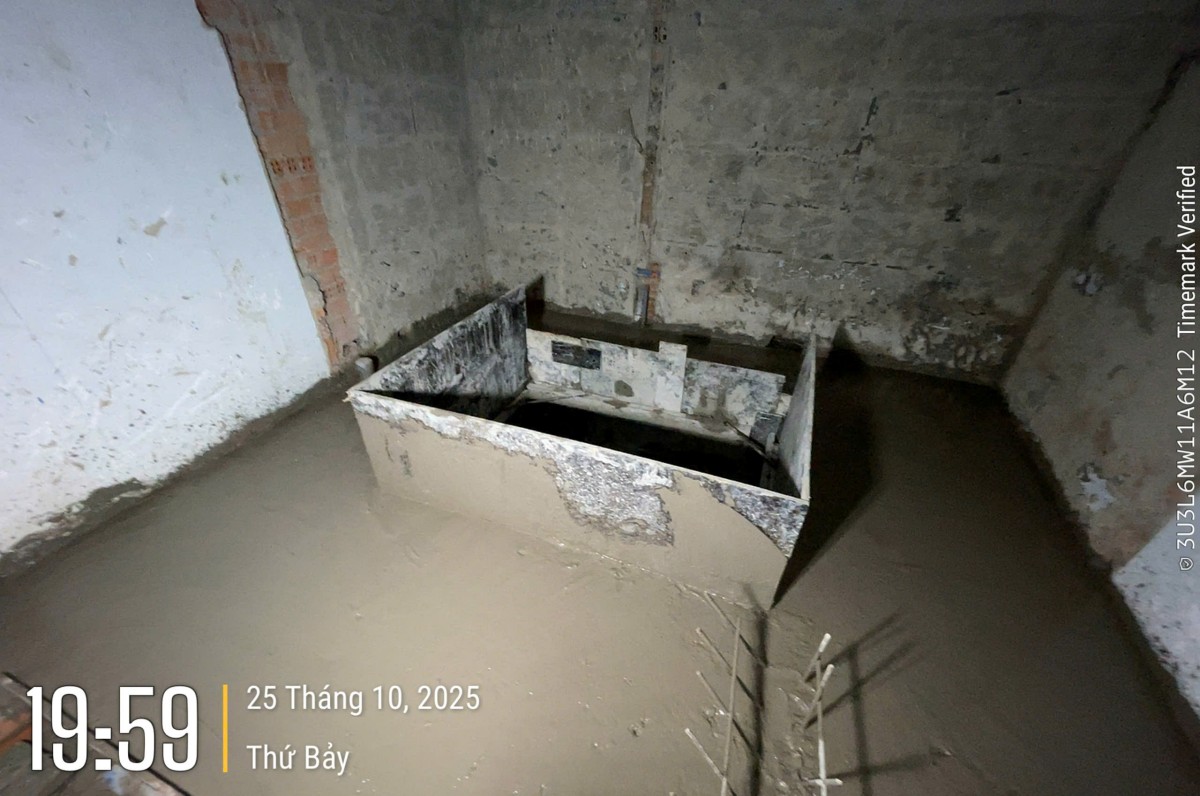

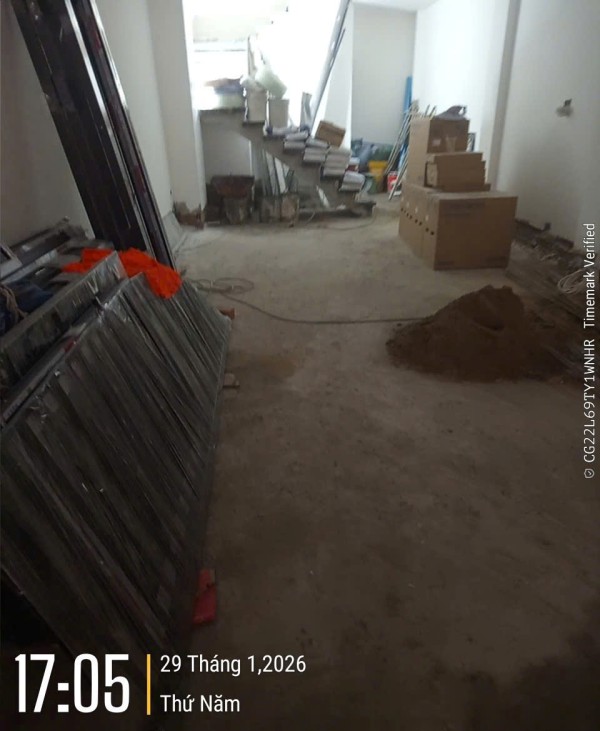

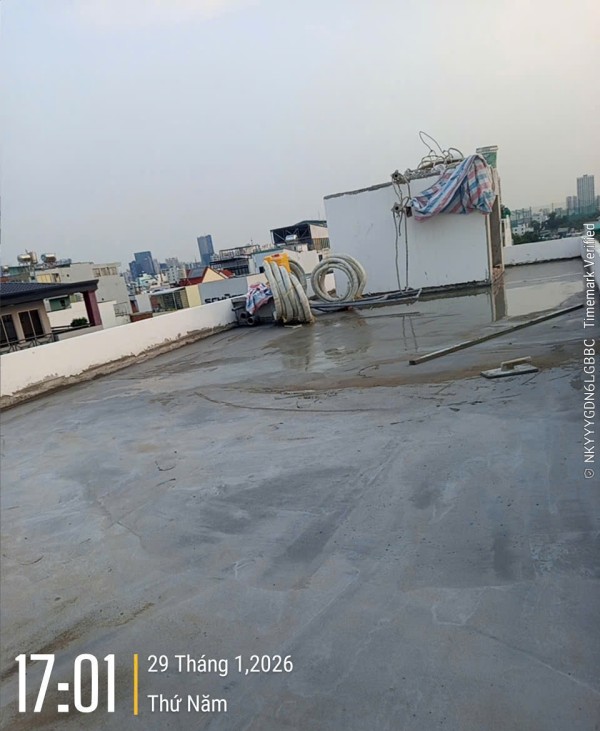

Ngày 30/01/25: Tiếp tục thi công hoàn thiện

  • Hạng mục thi công chi tiết

    • Cán nền mái
    • Dọn mặt bằng lầu trệt
  • Hình ảnh thi công

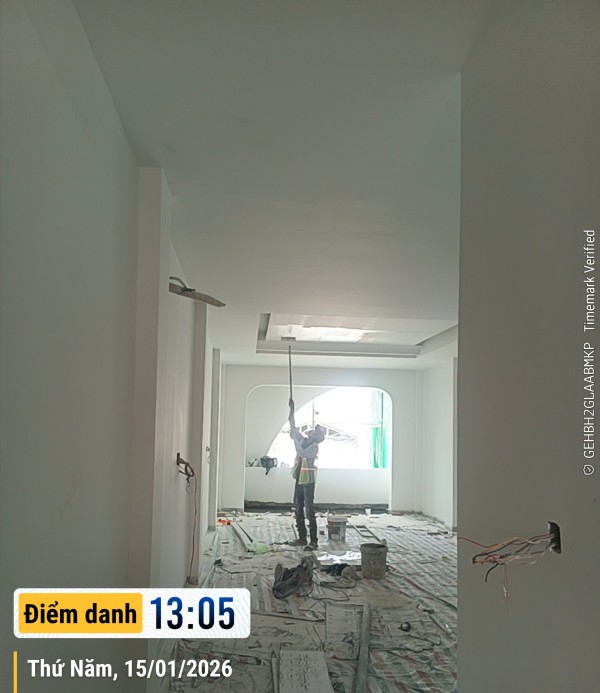

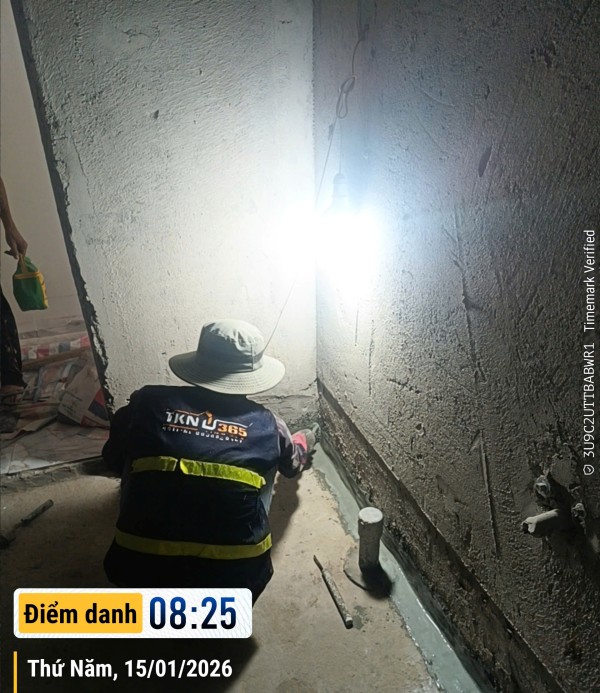

Ngày 15/01/25: Tiếp tục thi công hoàn thiện

  • Hạng mục thi công chi tiết

    • Chống thấm ban công lầu 1
    • Ốp len chân tường lầu 4
    • Dọn vệ sinh các tầng
  • Hình ảnh thi công

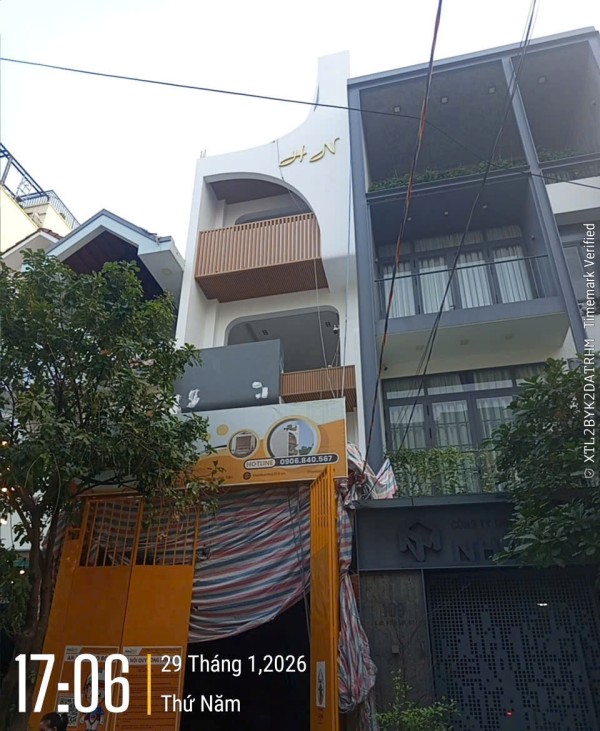

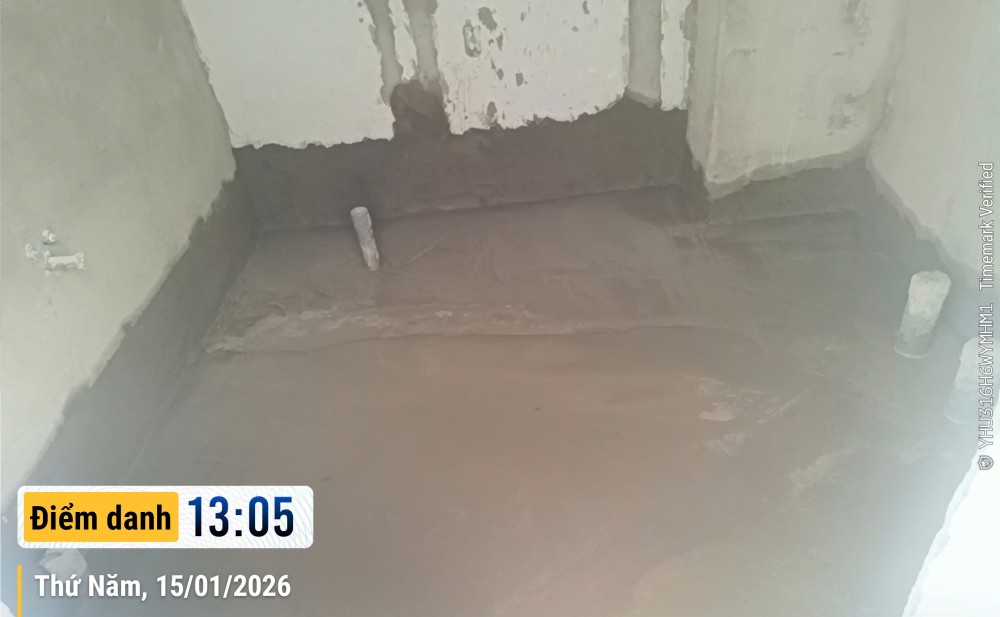

nhà chị nga q7 150126

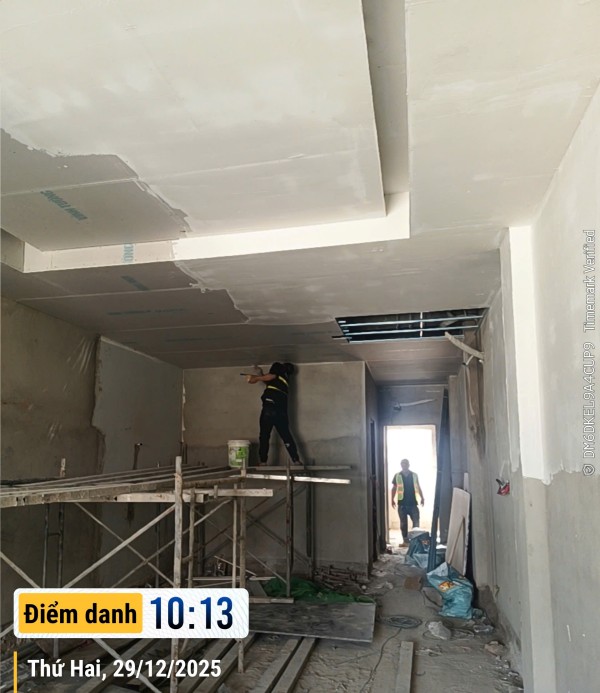

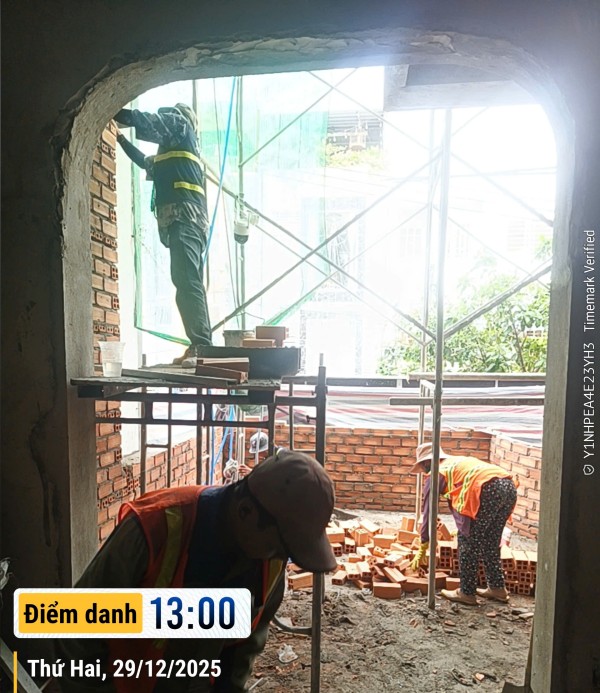

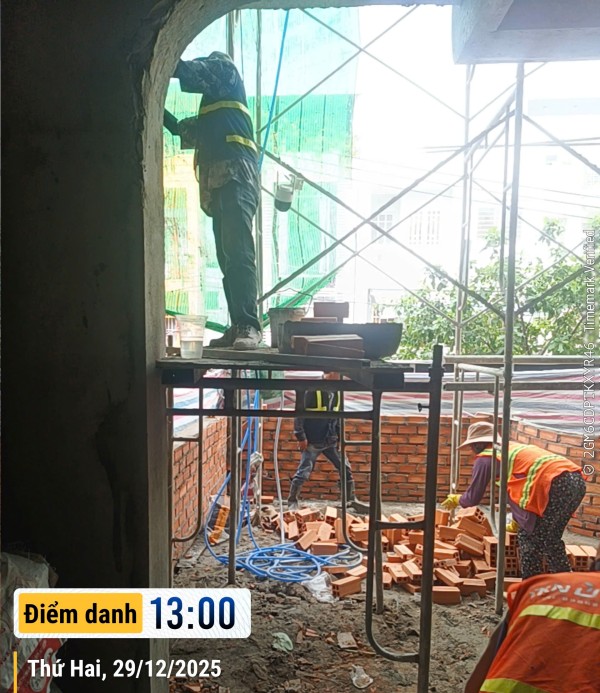

Ngày 29/12: Thi công hoàn thiện

  • Hạng mục thi công chi tiết

    • Xây tô tầng 1
    • Tời đồ tầng 4 xuống, xây hộp gen

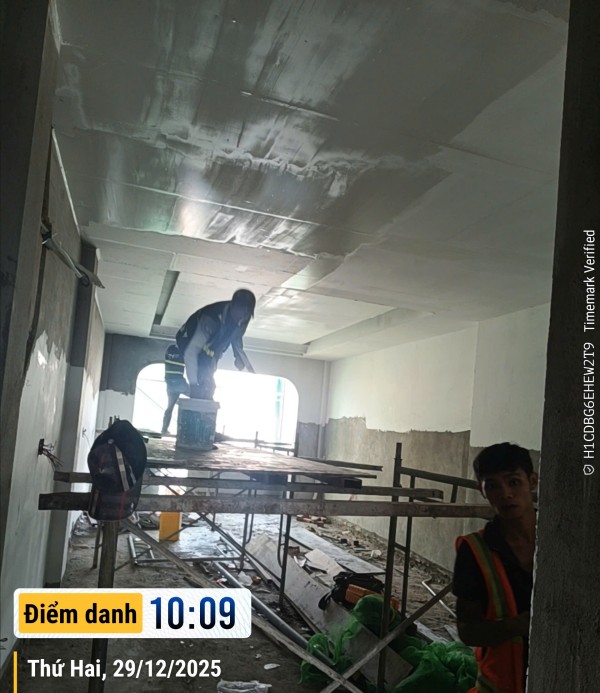

  • Hình ảnh thi công

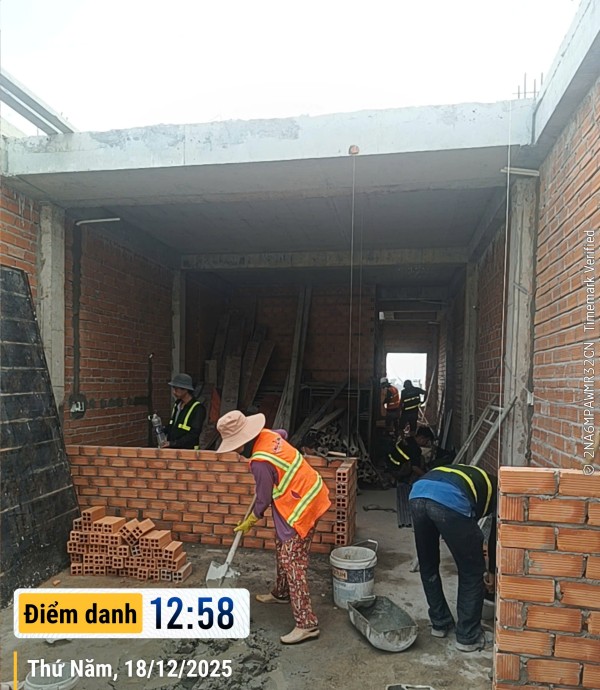

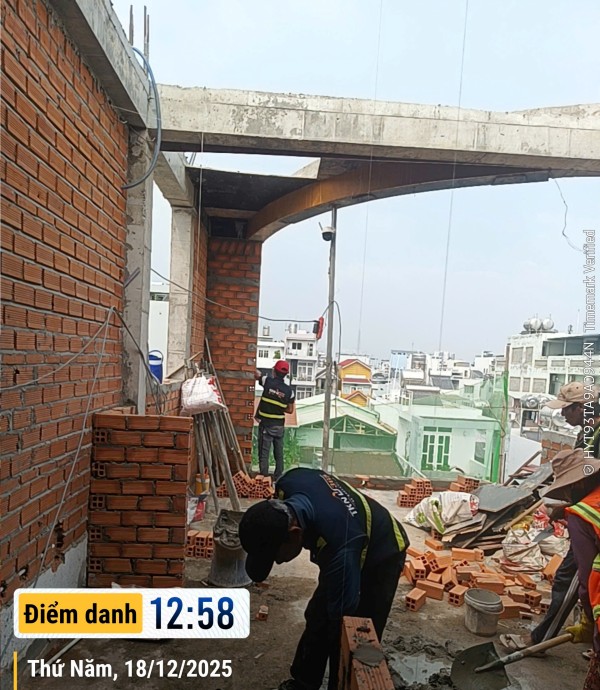

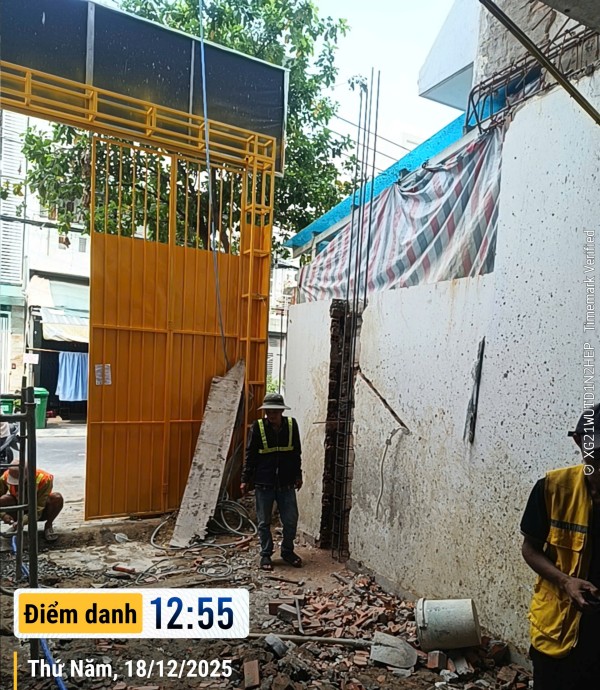

Ngày 18/12: Tiếp tục thi công các hạng mục phần thô

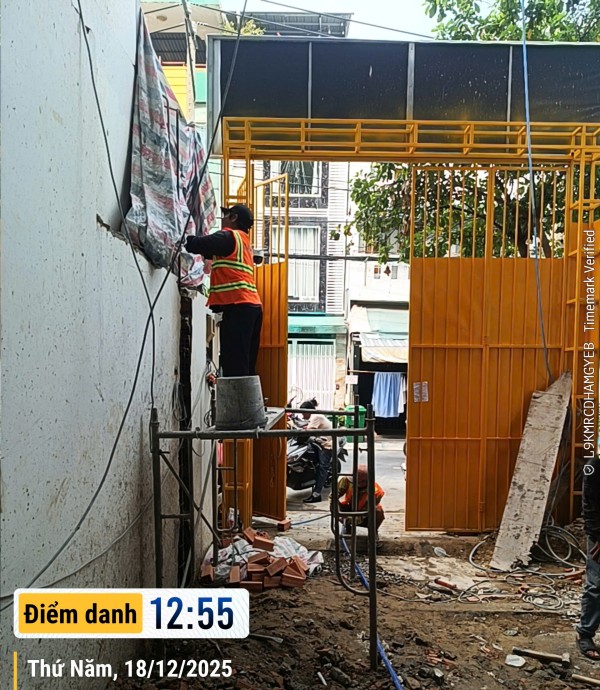

    • Xây tô tường tầng 4
    • Đóng hộc cột đổ cột sân trước
  • Hình ảnh thi công

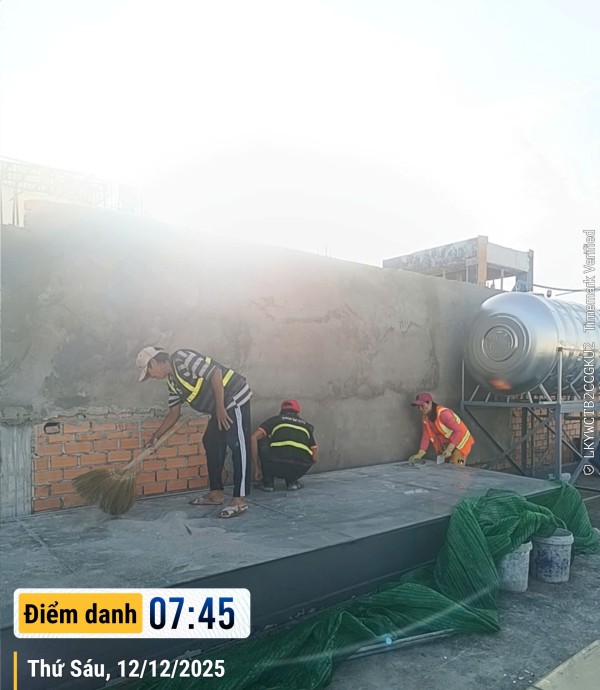

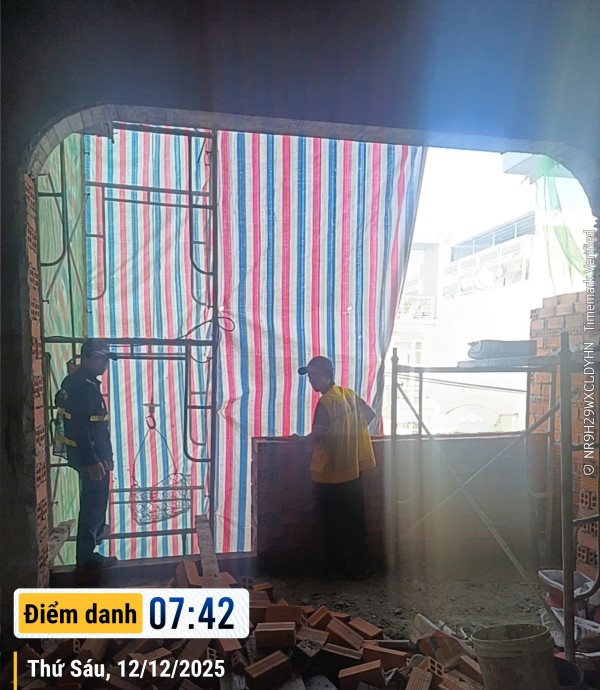

Ngày 12/12: Tiếp tục thi công các hạng mục phần thô

  • Hạng mục thi công chi tiết

    • Đổ nền tầng trệt
    • Đóng đà lanh tô mặt tiền tầng 3
  • Hình ảnh thi công

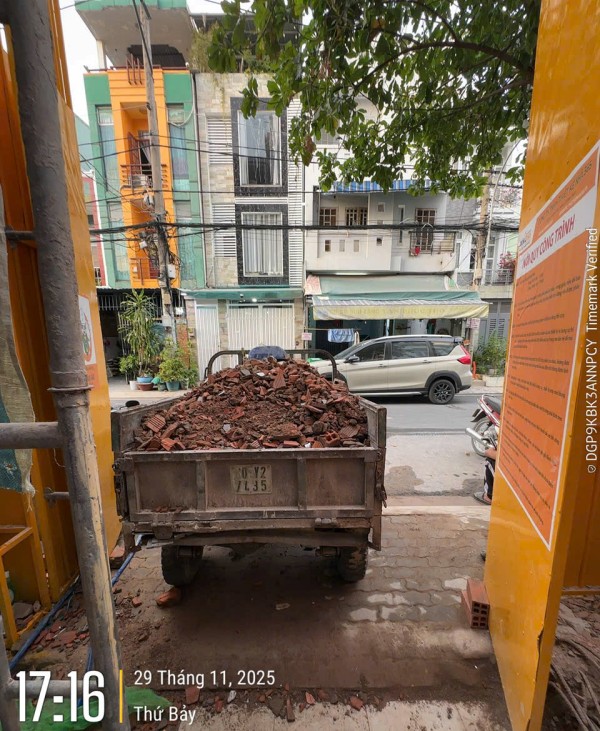

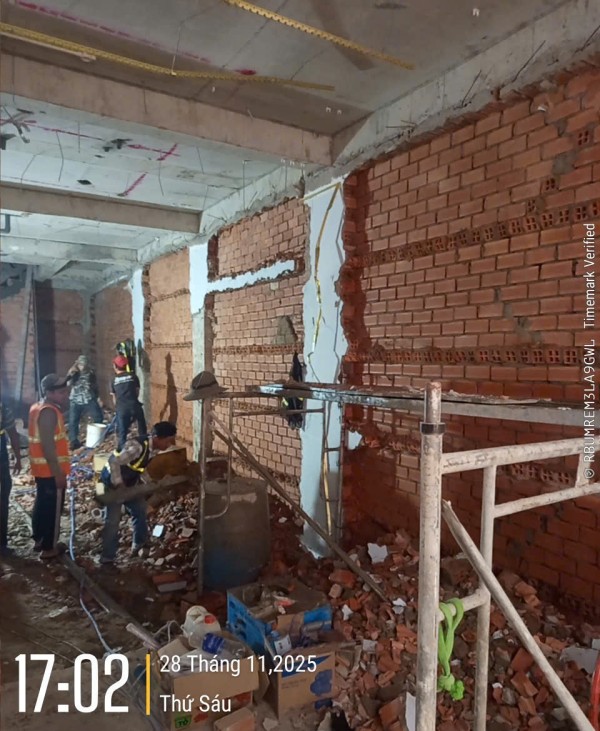

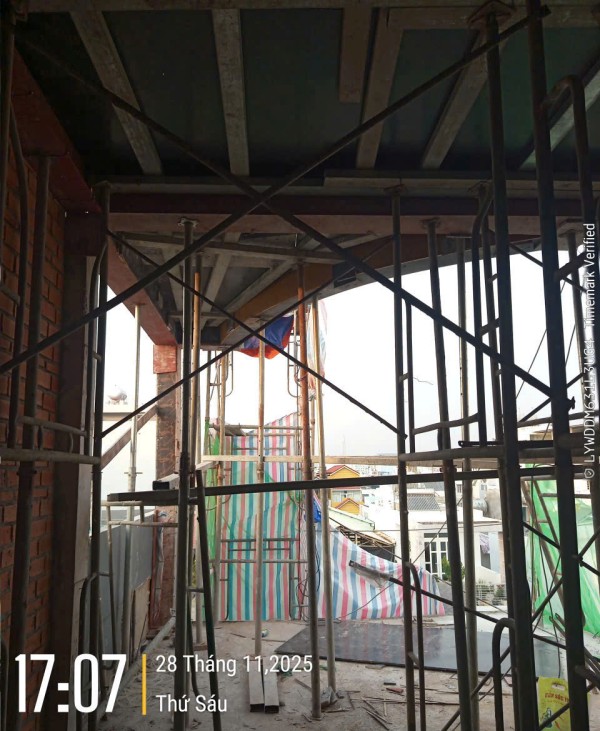

Ngày 28 – 29/11: Tháo dỡ tường, dầm cũ và đóng cốp pha mái, lắp đặt thép dầm sàn mái

  • Hạng mục thi công chi tiết

    • Thi công tháo dỡ tường trệt, dầm cũ
    • Chuyển xà bần
    • Đóng cốt pha mái, thi công thép sàn mái

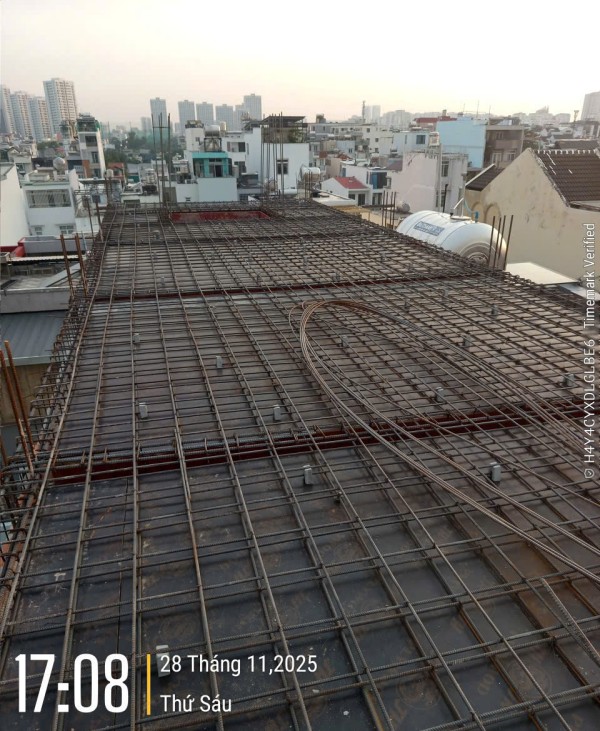

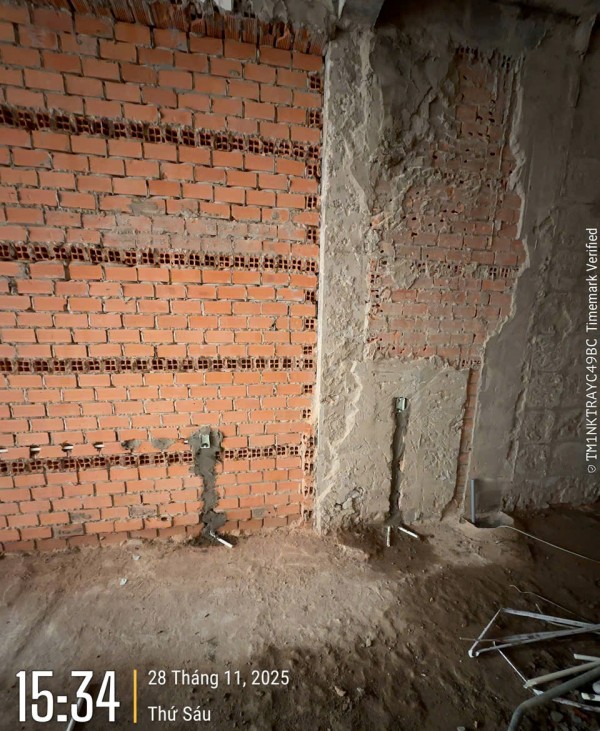

  • Hình ảnh thi công

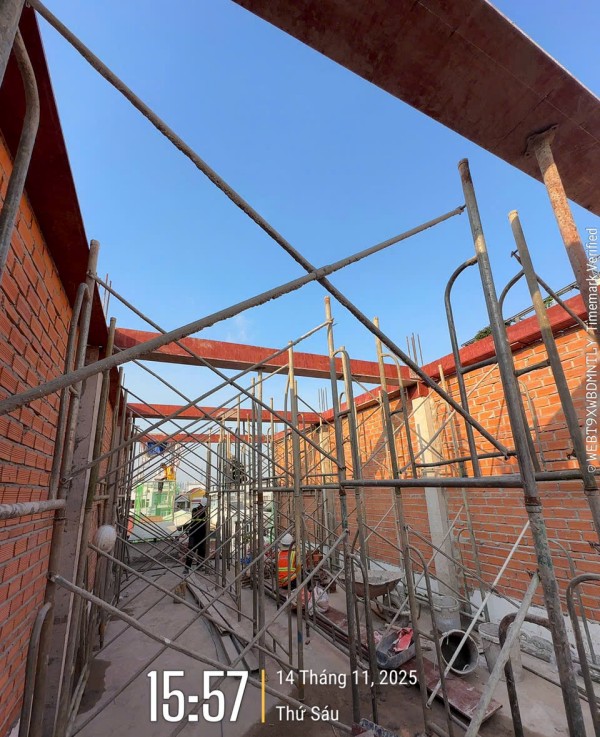

Ngày 17/11: Thi công sắt cầu thang và sàn

  • Hạng mục thi công chi tiết

    • Thi công sắt cầu thang
    • thi công sắt hành lang
    • Đóng coffa sàn mái
  • Hình ảnh thi công

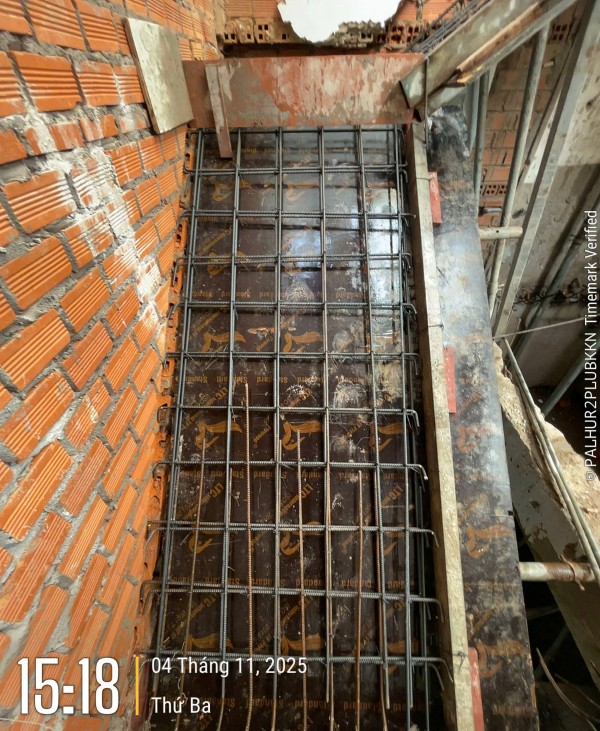

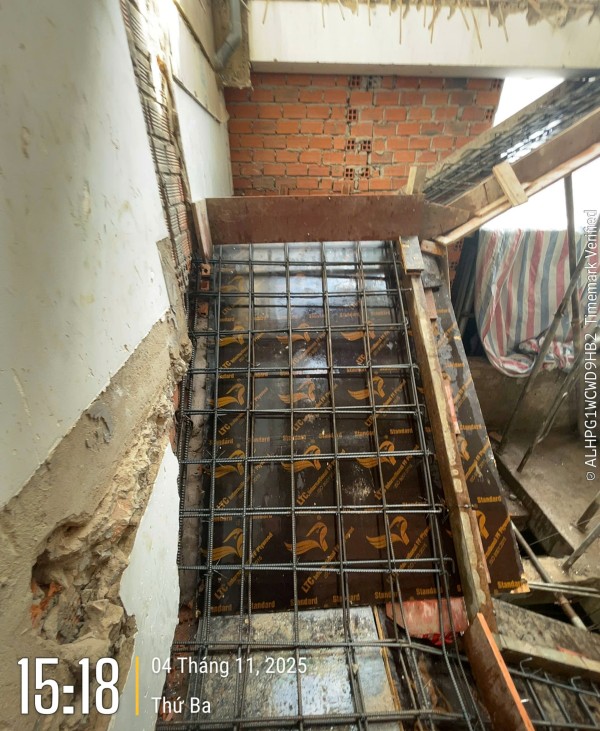

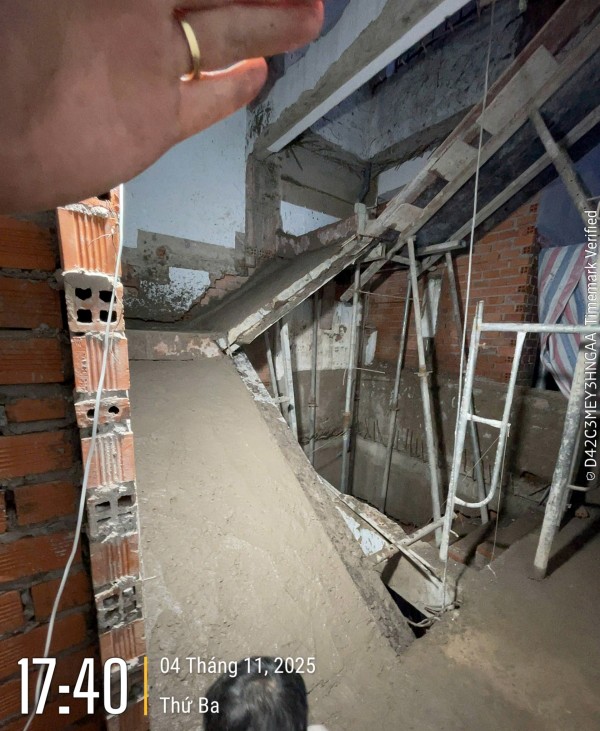

Ngày 04 & 05/11: Thi công sắt và đổ bê tông thang tầng 1, 2

  • Hạng mục thi công chi tiết

    • Thi công sắt

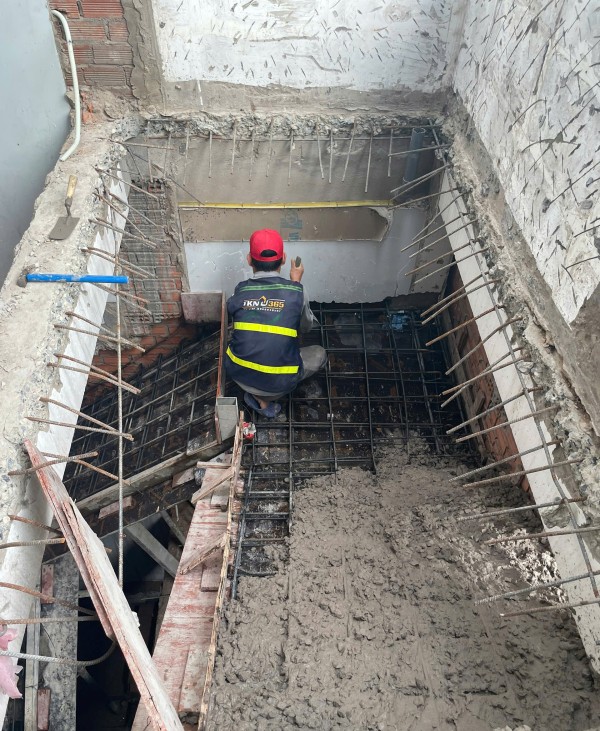

    • Đổ bê tông thang tầng 1 và 2
  • Hình ảnh thi công

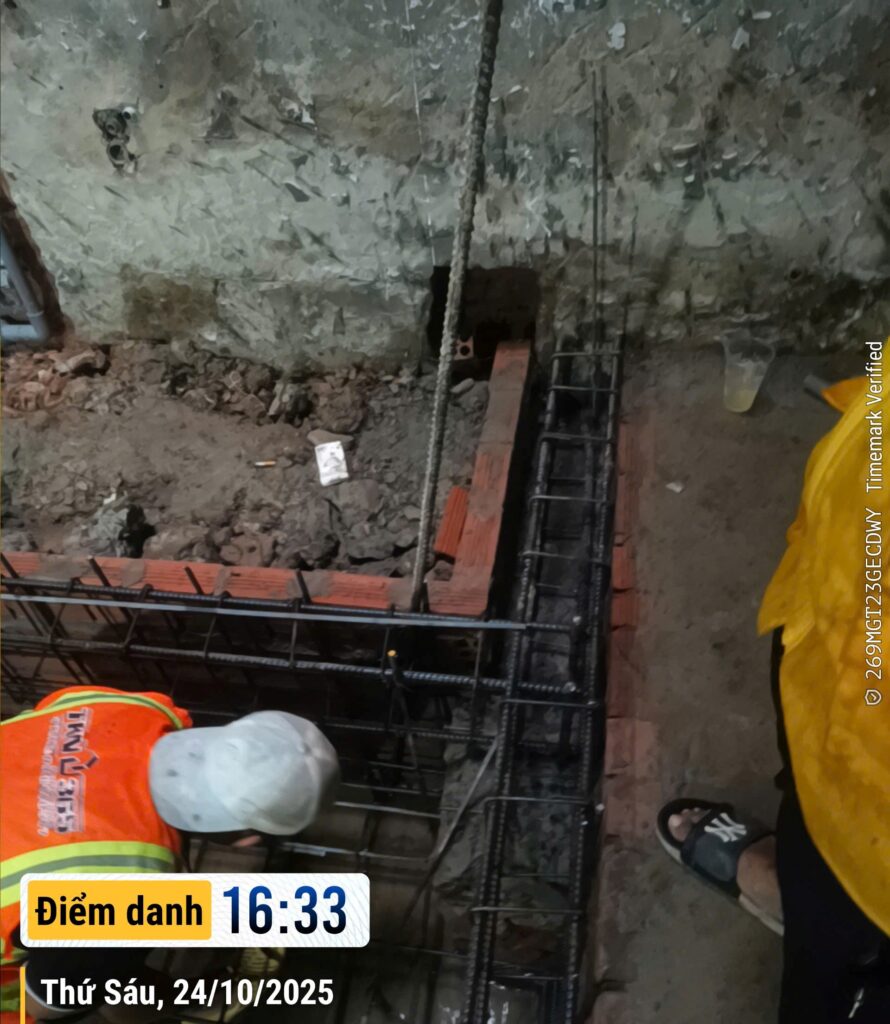

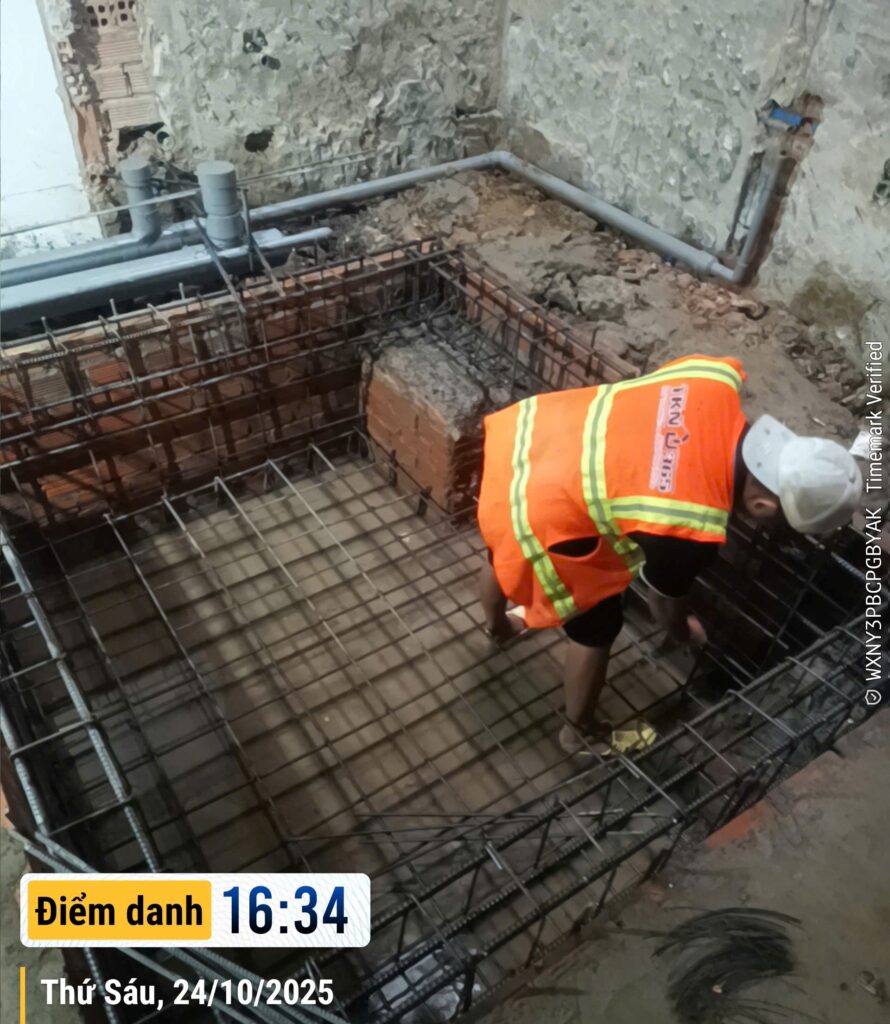

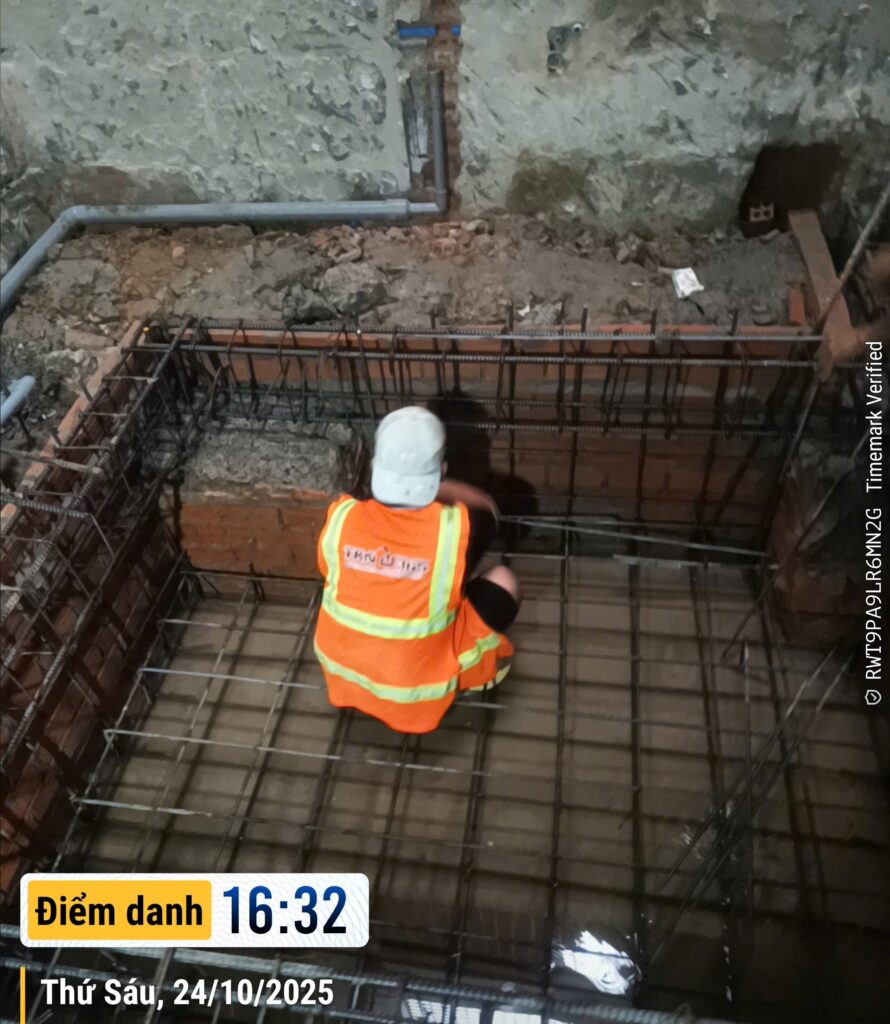

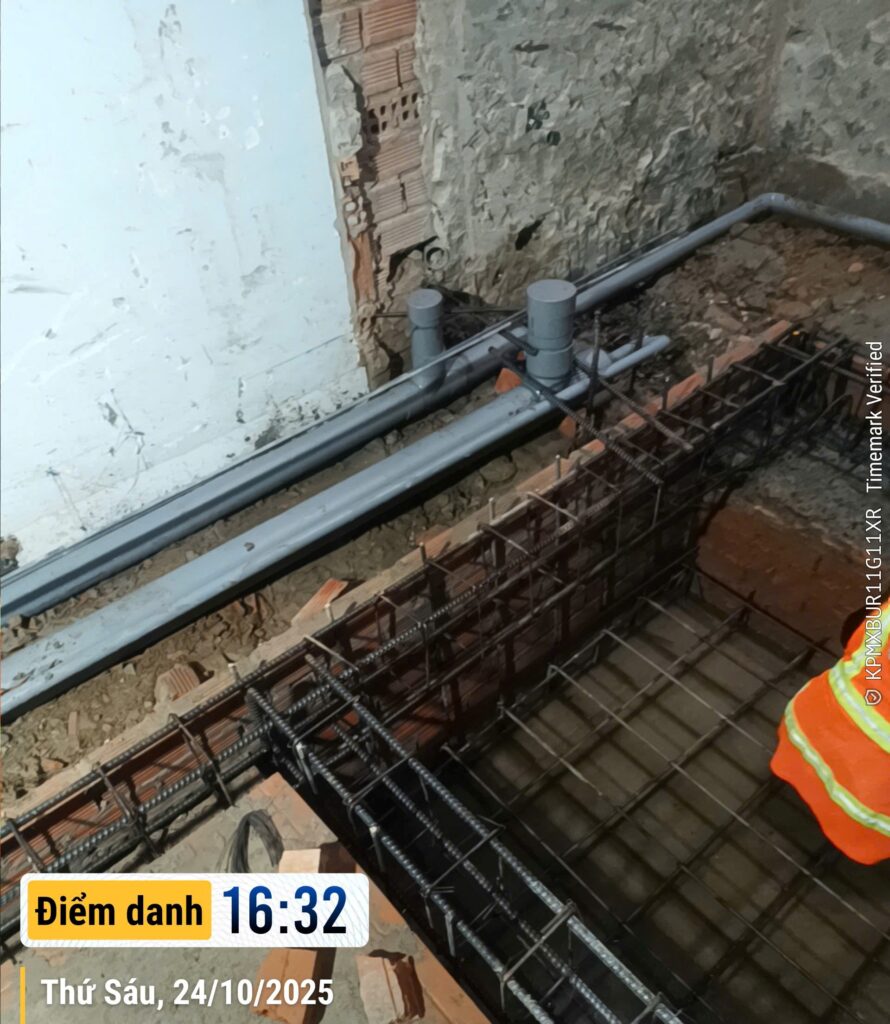

Ngày 24 & 25/10: Thi công sắt và đổ bê tông dầm thang bộ, thang máy

  • Hạng mục thi công chi tiết

    • Thi công sắt dầm thang bộ và hbít thang máy
    • Đổ bê tông Hố thang máy

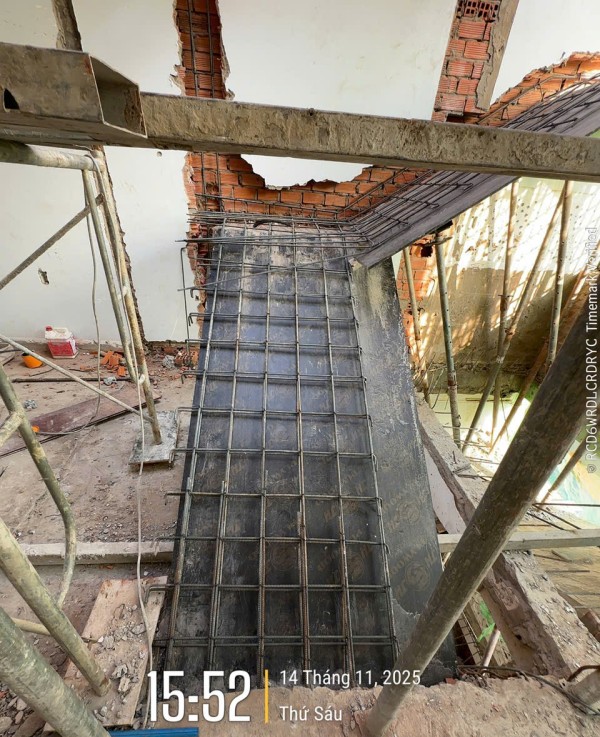

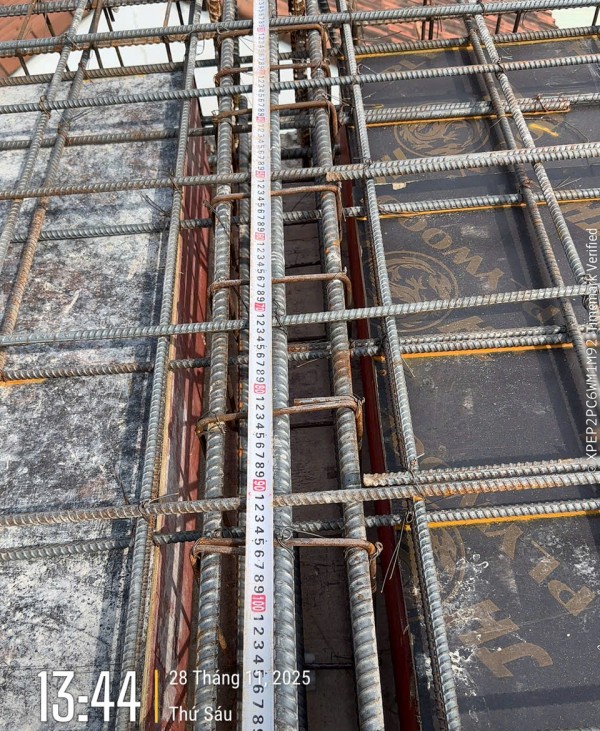

  • Hình ảnh thi công

    Mau thiet ke biet thu 81 Mau thiet ke biet thu 82 Mau thiet ke biet thu 83 Mau thiet ke biet thu 84

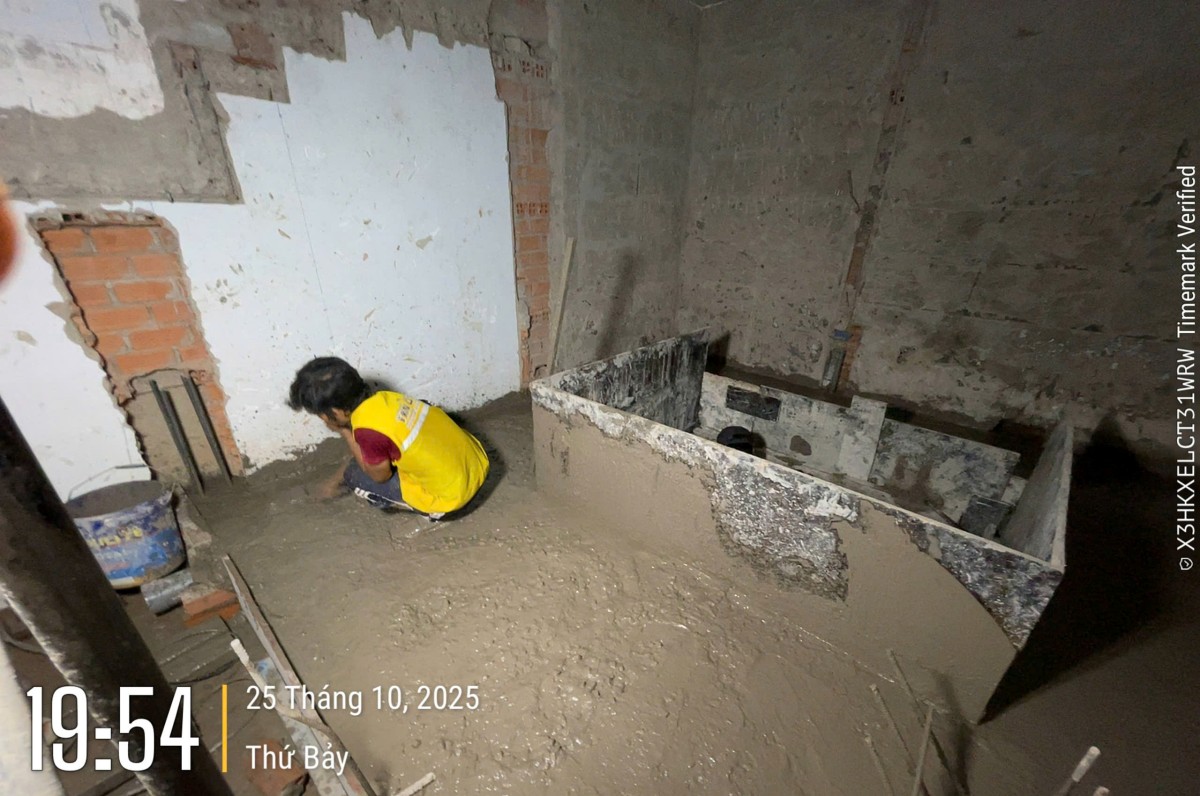

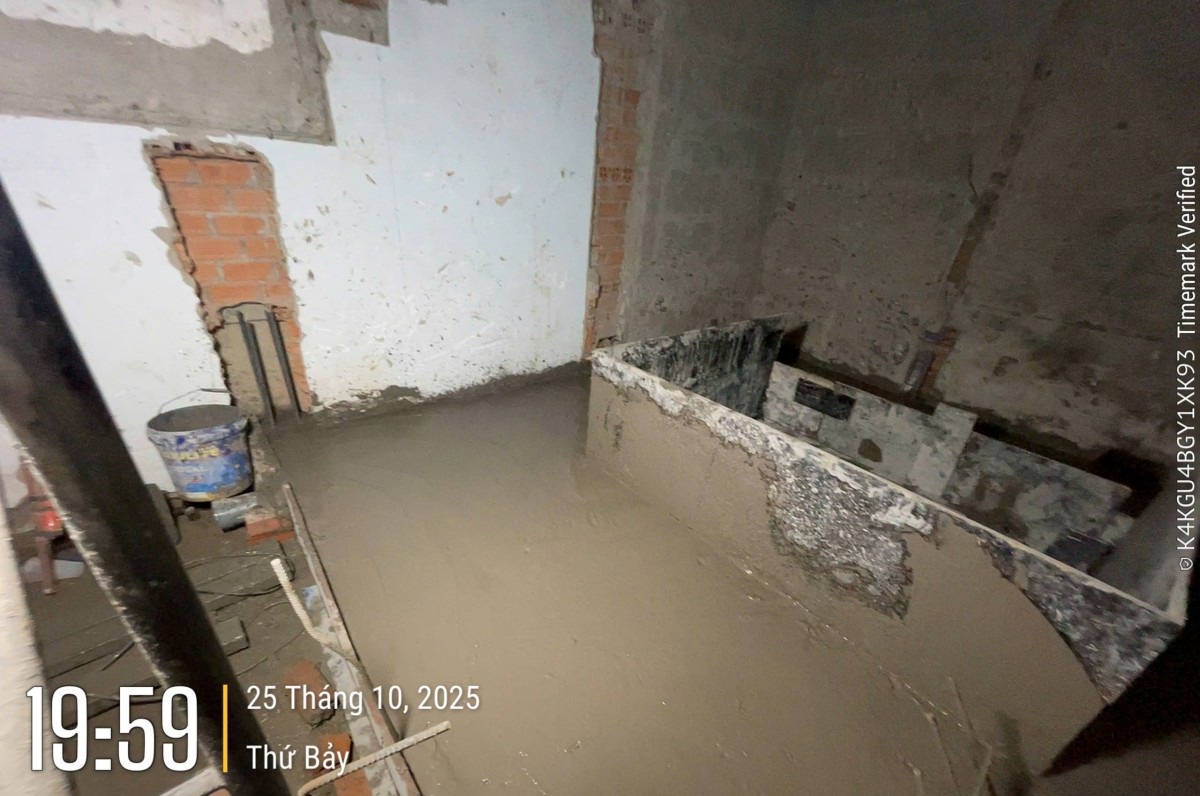

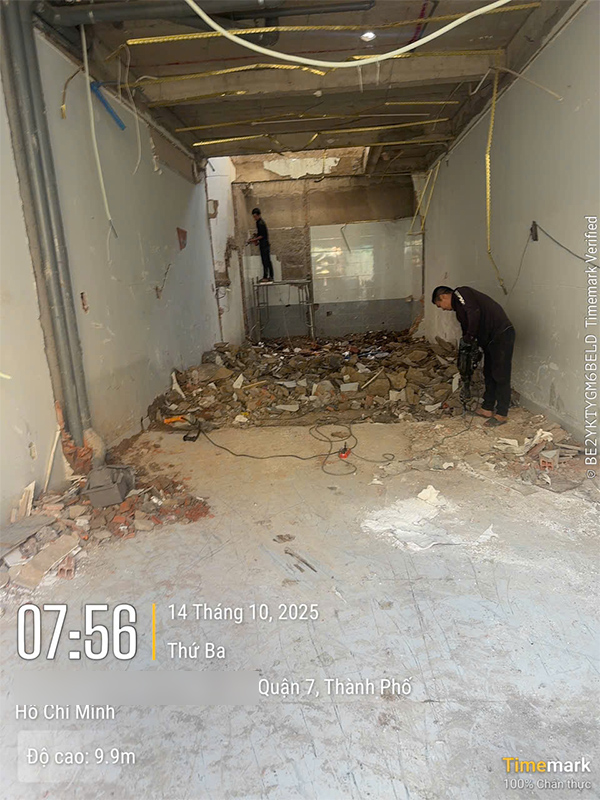

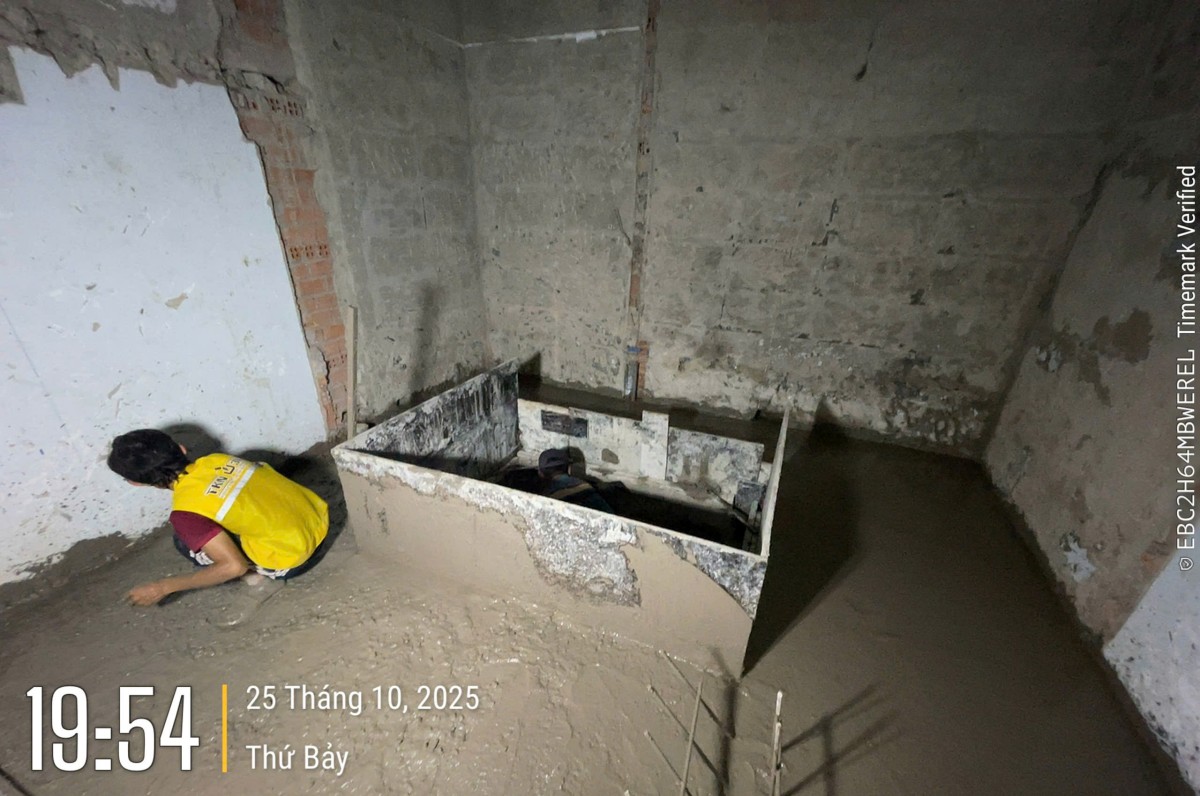

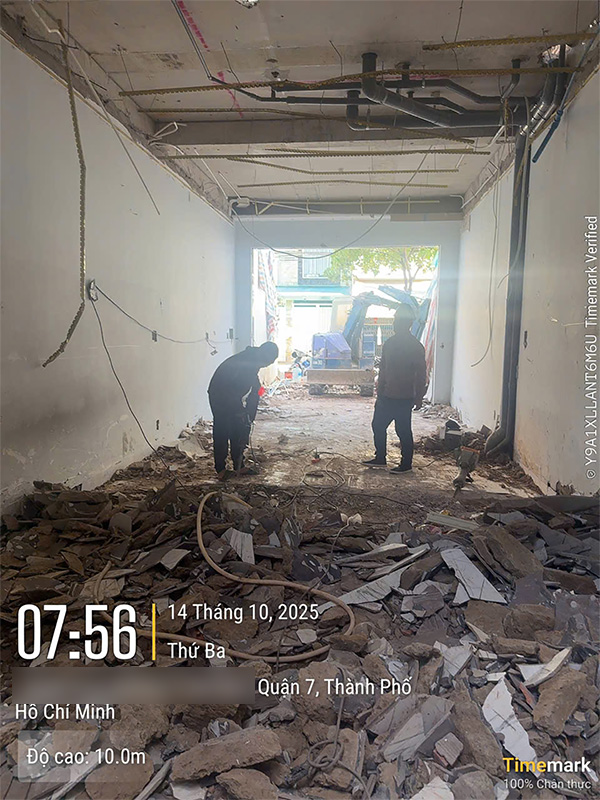

Ngày 14/10: Tiếp tục đập phá

  • Hạng mục thi công chi tiết

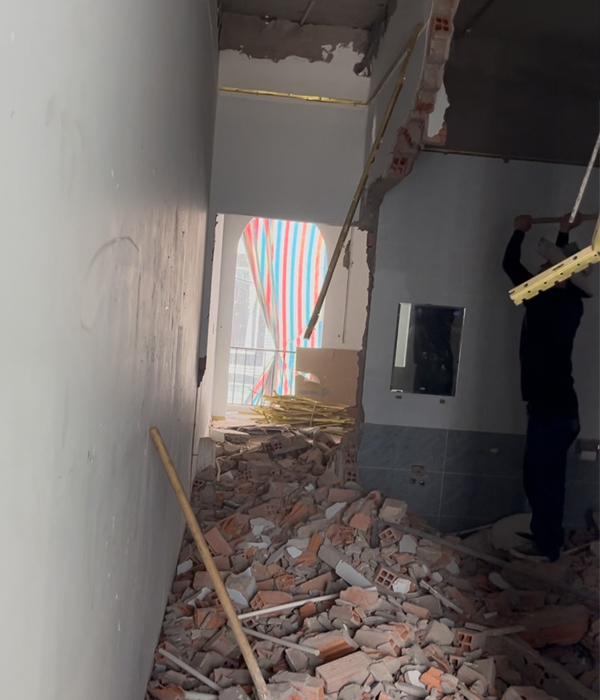

    • Đập phá
    • Đục gạch ốp tường tầng trệt
  • Hình ảnh thi công

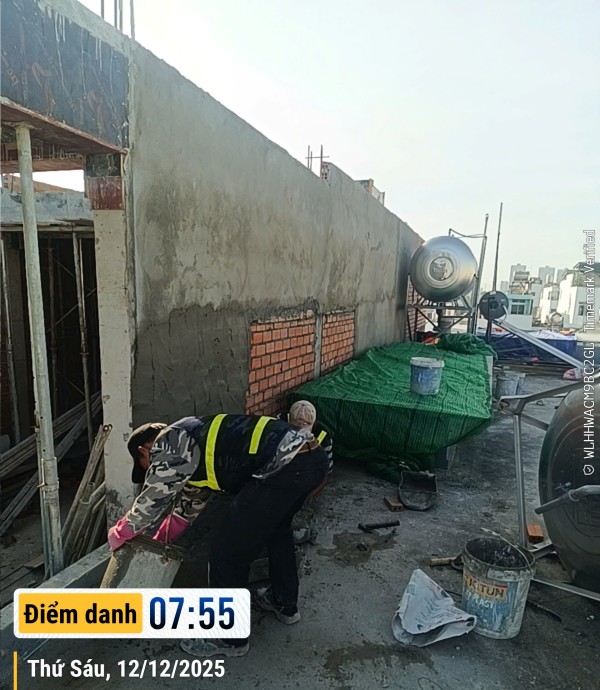

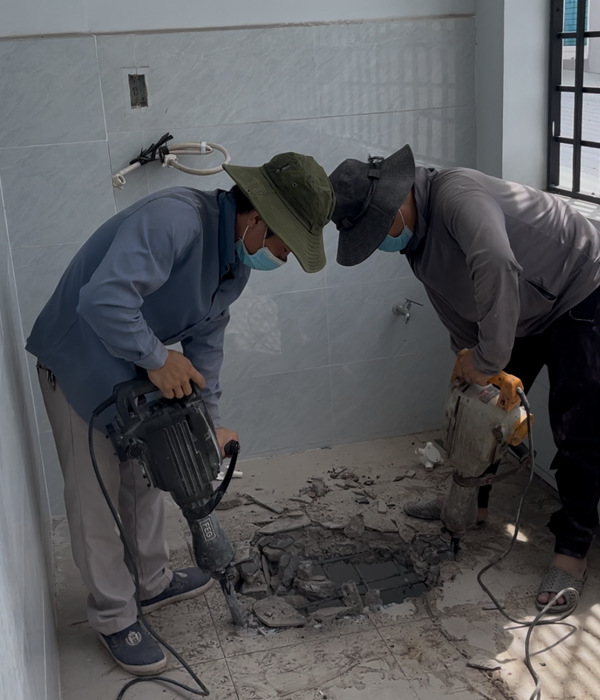

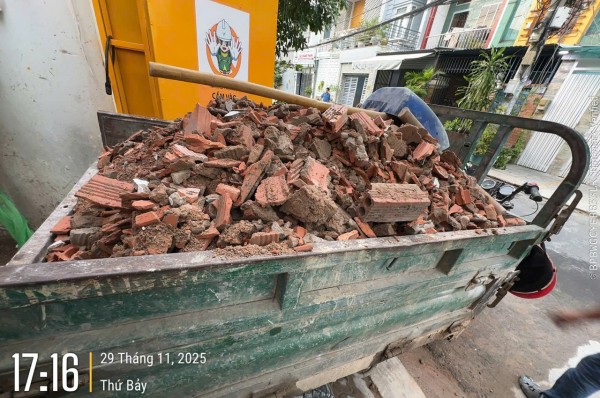

Ngày 03/10: Cúng khởi công & đập phá

  • Hạng mục thi công chi tiết

    • Làm lễ cúng khởi công
    • Tiến hành đập phá tường, khoan sàn
  • Hình ảnh thi công

Khảo sát hiện trạng & kí hợp đồng

  • Hạng mục thi công chi tiết

    • TKN 365 khảo sát hiện trạng
    • Ký hợp đồng với chị Nga

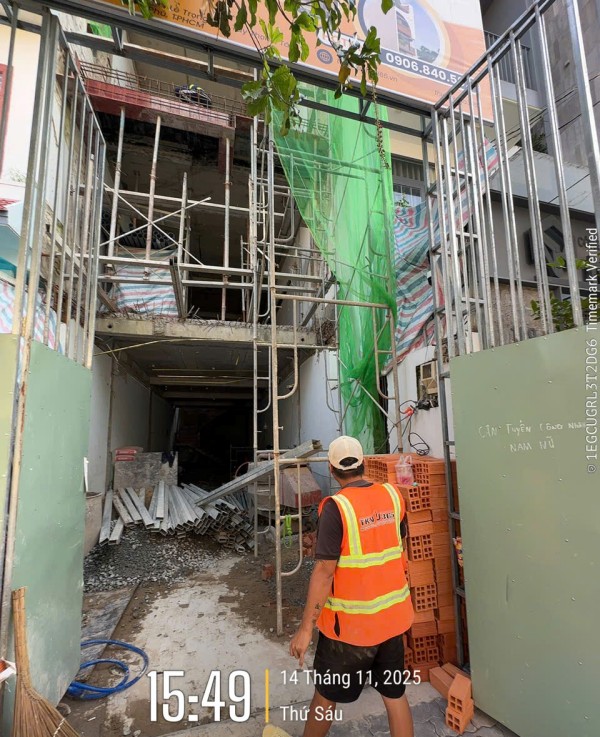

  • Hình ảnh thi công

Công Ty TNHH Thiết Kế Nhà 365

  • Địa chỉ office: 294 Lê Trọng Tấn, Phường Tây Thạnh, Thành Phố Hồ Chí Minh
  • Email: thietkenha365@gmail.com
  • Số điện thoại: 0906840567 – Mr. Thắng
  • Website: https://dev.thietkenha365.vn/
